新疆电力霍尔古吐水电站顺利完成调压井衬砌施工
作者:苏彦龙,刘志军
来源:新疆电力
发布时间:2026-04-08
字号:【大中小】
3月31日,新疆电力开都河公司霍尔古吐水电站调压井混凝土衬砌施工顺利完成,标志着该项目建设取得阶段性成果,为首台机组按期投产发电奠定坚实基础。

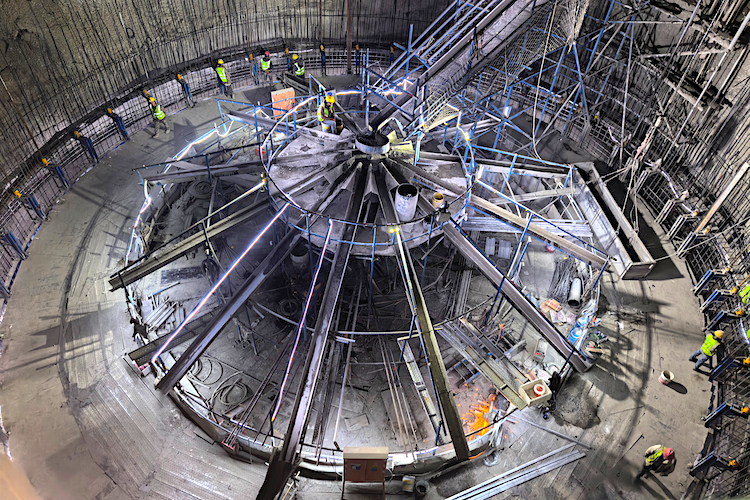

图为调压井衬砌施工作业现场
该项目调压井为新疆在建规模最大的地下埋藏式调压井,规模大、施工难度高。其最大开挖直径达26米,开挖深度达131米,单体规模、施工复杂度均位居新疆在建同类水工建筑物前列,施工过程中面临着深竖井围岩稳定性控制、混凝土浇筑质量保障、高空作业安全防护等多重挑战。为高效攻克施工难题,确保工程质量与进度,项目团队经反复论证与方案优化,采用先进的滑模衬砌工艺,配置48个高性能液压千斤顶,通过精准调控实现同步均匀顶升作业,并全程采用连续浇筑方式,有效避免了混凝土浇筑过程中可能出现施工缝、裂缝等质量隐患,不仅实现了井体的精准滑升,更显著提升了衬砌结构的整体性、施工精度与作业效率,大幅缩短了施工周期,为后续工序顺利推进提供了有力保障。
霍尔古吐水电站位于新疆巴州和静县境内,是开都河流域“两库七级”开发方案中的第三级电站,总装机容量42.65万千瓦。项目建成后,年发电量约16.2亿千瓦时,对推动南疆新型电力系统构建、助力当地经济社会绿色低碳转型具有重要意义。自进入基建及生产准备阶段以来,该项目直接带动当地人员就业超3000人,为区域经济社会高质量发展注入强劲动力。
